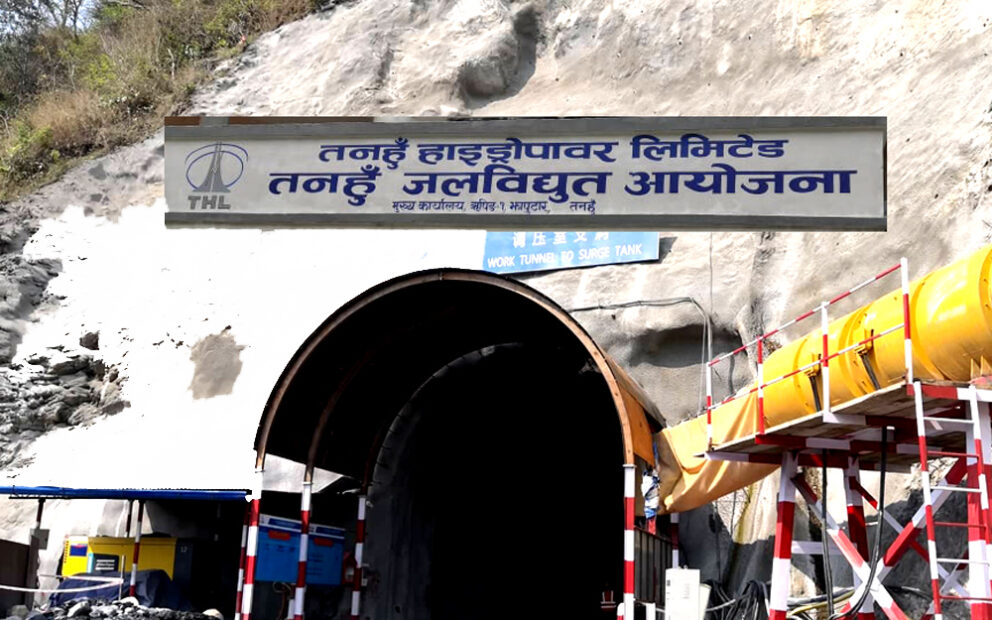

तनहुँ जलविद्युत् आयोजनामा ७५ प्रतिशत प्रगति

दमौली (तनहुँ), १९ वैशाखः तनहुँमा निर्माणाधीन १४० मेगावाट क्षमताको तनहुँ जलविद्युत् आयोजनामा हालसम्म ७५ प्रतिशत प्रगति भएको छ । ऋषिङ गाउँपालिका–१ झापुटारमा निर्माणाधीन आयोजनाको तीन वटै ‘प्याकेज’मा काममा ७५ प्रतिशत प्रगति भएको आयोजनाले जनाएको छ ।
आयोजनाको प्याकेज १ अन्तर्गत बाँधलगायत संरचना (हेडवक्र्स), प्याकेज २ अन्तर्गत मुख्य सुरुङ, विद्युत्गृह तथा सम्बन्धित उपकरणहरू र प्याकेज ३ अन्तर्गत दमौली भरतपुर २२० केभी प्रसारण लाइनको काम भइरहेको आयोजना प्रमुख श्यामजी भण्डारीले जानकारी दिनुभयो ।
प्याकेज १ अन्तर्गत बाँधलगायत संरचनाको काम सोङ्दा कालिका जेभीले गरिरहेको छ । यो प्याकेजमा ५७ प्रतिशत प्रगति भएको भण्डारीले बताउनुभयो । मुख्य बाँध निर्माणका लागि डाँडा कटान, पहुँच सडक, सेती नदीको धार फर्काउन आवश्यक अस्थायी बाँध, दुईवटा ‘डाइभर्सन’ सुरुङलगायत संरचनाको निर्माण सकिएको छ ।
मुख्य बाँध निर्माणका लागि सेती नदीलाई विसं २०८० कात्तिक २० गते पथान्तरण गरिएको थियो । विसं २०८१ जेठमा मुख्य बाँधको माथिल्लो र तल्लो तटीय क्षेत्रमा अस्थायी बाँध निर्माण सकिएको जनाइएको छ ।
उक्त कार्य सम्पन्न भएसँगै मुख्य बाँधको ‘कङ्क्रिटिङ’ तथा सम्बन्धित ग्राउटिङ कार्य सुरु गर्न आवश्यक पूर्वाधार तयार भएको छ । “आयोजनाको १४० मिटर अग्लो बाँध निर्माणका लागि विसं २०८१ चैत ७ गते पहिलो कङ्क्रिट राखी कङ्क्रििटङ कार्यको सुरुआत गरिएको थियो,” उहाँले भन्नुभयो, “मुख्य बाँधको कङ्क्रिट, कोर ड्रिलिङ, ग्राउटिङलगायत कार्य जारी छन् ।”
प्याकेज २ अन्तर्गत विद्युत्गृह तथा सम्बन्धित उपकरणको काम सिनो हाइड्रो कर्पोरेसन चीनले गरिरहेको छ । यस अवधिसम्म भूमिगत संरचनाहरू निर्माणका लागि खन्ने कार्य सम्पन्न गरी अधिकांश संरचनाको सिभिल निर्माण सम्पन्न भएको भण्डारीले बताउनुभयो । विद्युत्गृह, केवल सुरुङ, सर्च ट्याङ्क, टेलरेसलगायत संरचनाहरूको मुख्य कङ्क्रिटिङ कार्य सम्पन्न भएको यस प्याकेजको प्रगति ७६ प्रतिशत रहेको भण्डारीले बताउनुभयो ।
भण्डारीका अनुसार जलाशयको पानीलाई विद्युत्गृहतर्फ लैजान प्रयोग हुने मुख्य सुरुङको कङ्क्रिट लाइनिङ कार्य भइरहेको छ । कुल १४१८.७५ मिटर कङ्क्रिट लाइनिङ गर्नुपर्नेमा हालसम्म १४०७.७५ मिटर सम्पन्न भएका छ ।
प्याकेज ३ प्रसारण लाइनअन्तर्गत केइसी इन्टरनेसनल लिमिटेड भारतले दमौली भरतपुर २२० केभी ३३ किलोमिटर प्रसारण लाइनमा पर्ने ९४ वटा टावरमध्ये ७८ वटा टावरको जग हाल्ने काम सम्पन्न गरेको छ । यस प्याकेजको प्रगति ७७ प्रतिशत रहेको छ । प्रसारण लाइनको मार्गाधिकारमा पर्ने राष्ट्रिय वनका रहेका रूखबिरुवा हटाउन सम्बन्धित डिभिजन वन कार्यालयसँगको समन्वयमा छपान कार्य सुरु भएको छ ।
कम्पनीको पुँजी संरचना तथा वित्तीय व्यवस्थापन आयोजनाको कुल लागत (प्रसारण लाइन, ग्रामीण विद्युतीकरण तथा निर्माण अवधिको ब्याज समेत) ५० करोड ५० लाख अमेरिकी डलरका लागि एडिबीले १५ करोड, जापान अन्तरराष्ट्रिय सहयोग नियोग (जाइका)ले १८ करोड ४० लाख, युरोपियन लगानी बैङ्कले आठ करोड ५० लाख र नेपाल सरकार÷नेपाल विद्युत् प्राधिकरणले आठ करोड ६० लाख डलर व्यहोर्ने गरी वित्तीय व्यवस्थापन गरिएको छ ।
